    InicioPolíticaOCI halló irregularidades en ejecución y supervisión del Corredor Vial Huanchaco-Trujillo

    OCI halló irregularidades en ejecución y supervisión del Corredor Vial Huanchaco-Trujillo

    Publicado el

    spot_img

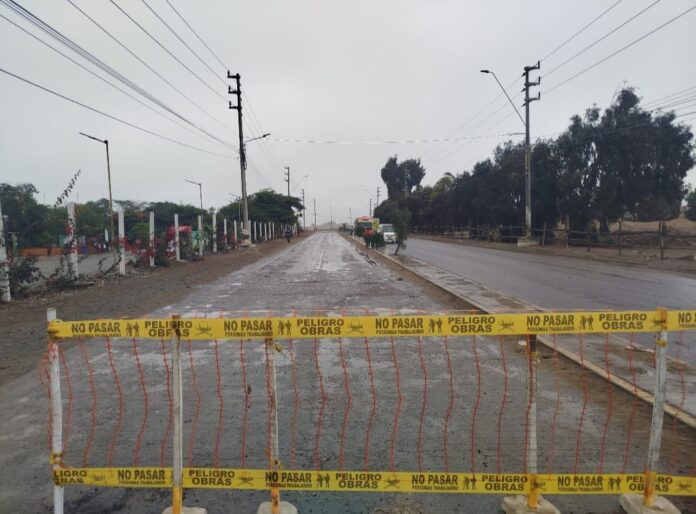

    El Órgano de Control Institucional (OCI) del Gobierno Regional (GORE) de La Libertad halló algunas irregularidades en la ejecución y supervisión de la obra “Mejoramiento y Ampliación del Corredor Vial Norte – Oeste de 9.52 km que une la Ciudad de Trujillo con el Balneario de Huanchaco y del Ovalo Huanchaco hasta el acceso al Aeropuerto en los distritos de Trujillo y Huanchaco de la provincia de Trujillo – departamento de La Libertad.

    Personal del OCI realizó un control concurrente del 13 al 19 de mayo de 2025 en las instalaciones de la obra. Durante la ejecución del servicio de Control Concurrente al hito de control n.° 2: “Ejecución de la obra a abril de 2025”, se ha advertido una (1) situación adversa que afecta o podría afectar la continuidad del proceso, el resultado o el logro de los objetivos de la Obra, la cual ha sido detallada en el presente informe, advierte el OCI del GORE.

    «El Contratista viene ejecutando la Obra sin la presencia del Especialista en Suelos y Geotecnia, ni del Especialista en Pavimentos, ambos integrantes de su personal clave; situación que denota el incumplimiento de las obligaciones contractuales, y que podría afectar la calidad de la ejecución de la Obra; y, por ende, su vida útil», precisa el informe.

    Según el OCI, mediante el Acta de Inspección Física n.° 01-2025-CG/OC5342-CC-2499883 de 8 de mayo de 2025, se dejó constancia de que, durante la visita realizada a la Obra, no se encontró a al ingeniero Juan Carlos Calderón Villanueva con CIP n.° 179849, Especialista en Suelos y Geotecnia, ni al ingeniero Anderson Castro Crispín, con CIP n.° 129193, Especialista en Pavimentos, ambos integrantes del personal clave del Contratista. Asimismo, dichos profesionales no se apersonaron a la Obra durante la inspección; y, al revisar el registro de asistencia del personal profesional clave del Contratista, del día 8 de mayo de 2025, tampoco se evidenció su asistencia.

    Más situaciones adversas

    El Contratista viene eliminando el material excedente en un lugar que no cuenta con la aprobación en materia ambiental, pese a que el inspector de la Obra indicó que debe ser dispuesto en una escombrera autorizada. esta situación generaría posibles variaciones presupuestales, paralizaciones de obra e impactos negativos en la salud y el ambiente.

    El Contratista solicitó el adicional n.° 01 y el deductivo vinculante n.° 01 para modificar la ruta de desvío prevista en la avenida Aviación, debido a que esta se encuentra en construcción por la Municipalidad Distrital de Huanchaco; sin embargo, dicha vía estaría operativa antes del inicio del plan de desvío, por lo que la aprobación del adicional no resultaría necesaria y podría generar un uso ineficiente del presupuesto del proyecto.
    Al respecto, la Entidad (GORE) no ha informado a la Comisión de Control las acciones preventivas y correctivas adoptadas respecto de las situaciones adversas comunicadas, por lo que las mismas subsisten.

    Problemas desde la convocatoria

    Las Bases Administrativas de la Licitación Pública n.° 043-2024-GRLL-GRCO-I Convocatoria fueron elaboradas inobservando el Reglamento y las Bases Estándar de la Licitación Pública para la contratación de ejecución de obras, toda vez que el comité de selección omitió establecer información y cláusulas relacionadas al fideicomiso de adelanto y la Junta de Resolución de Disputas, ocasionando que estas no proporcionen información clara y coherente que garantice la transparencia, libre concurrencia y competencia con la que se rigen las contrataciones públicas».

    Denuncia de Panorama

    Una joven de tan solo 23 años de edad ganó dos contratos millonarios en el Gobierno Regional de La Libertad para ejecutar obras por más de 300 millones de soles, según reveló un reportaje del programa dominical Panorama.

    Se trata de Lucero Nicole Coca Condori, quien se adjudicó dos obras públicas: el “Mejoramiento y ampliación del Corredor Vial Norte” por 121 millones de soles, y la “Obra de mejoramiento y ampliación de los servicios del Hospital de Virú” por 194 millones de soles.

    Lucero Nicole no acredita experiencia en el sector construcción. La empresa que representa, LC y EC Constructora, se constitutyó ene el año 2023 y carece de historial técnico relevante, señala el informe periodístico.

    Ultimos Articulos

    Gobernadora de La Libertad pide al gobierno central presupuesto para culminar obras de prevención por El Niño

    La gobernadora regional de La Libertad, Dra. Joana Cabrera Pimentel, participó en Lima en...

    Jóvenes debatieron sobre políticas regionales, brechas sociales y plantearon soluciones a través de mesas de trabajo

    Con el objetivo de descentralizar los espacios de concertación y fortalecer el liderazgo de...

    Sesuveca y Comisaría PNP Miramar fortalecen coordinación institucional para contribuir al servicio de seguridad ciudadana

    En atención a un requerimiento formulado por la Comisaría PNP Miramar, Sesuveca del Perú...

    Más del 90% de la red vial departamental en La Libertad está sin pavimentar

    Ante el reciente anuncio de nuevos proyectos viales en La Libertad, la Red de...

    Ver mas noticias

    Gobernadora de La Libertad pide al gobierno central presupuesto para culminar obras de prevención por El Niño

    La gobernadora regional de La Libertad, Dra. Joana Cabrera Pimentel, participó en Lima en...

    Jóvenes debatieron sobre políticas regionales, brechas sociales y plantearon soluciones a través de mesas de trabajo

    Con el objetivo de descentralizar los espacios de concertación y fortalecer el liderazgo de...

    Sesuveca y Comisaría PNP Miramar fortalecen coordinación institucional para contribuir al servicio de seguridad ciudadana

    En atención a un requerimiento formulado por la Comisaría PNP Miramar, Sesuveca del Perú...
